1 ფაზის დასრულებამდე დარჩა:
მშენებლობის პროგრესი
15 სექტემბერი 2026

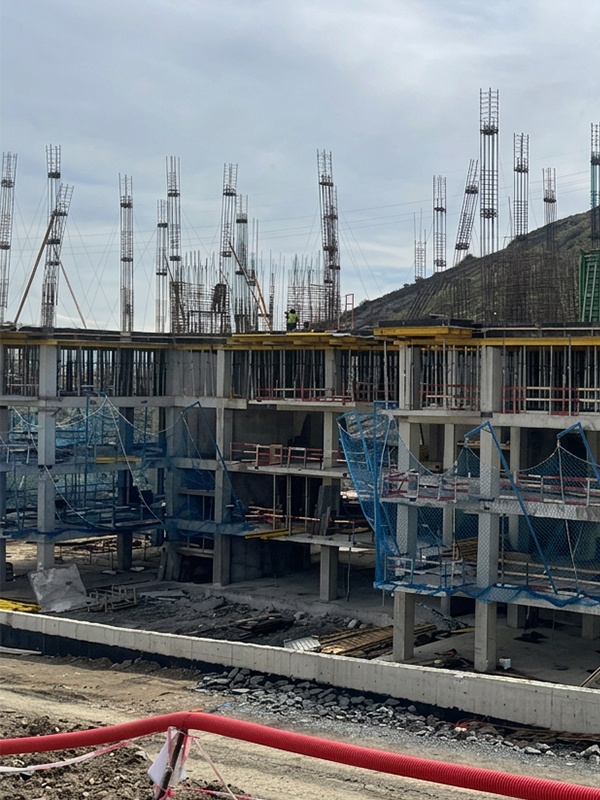

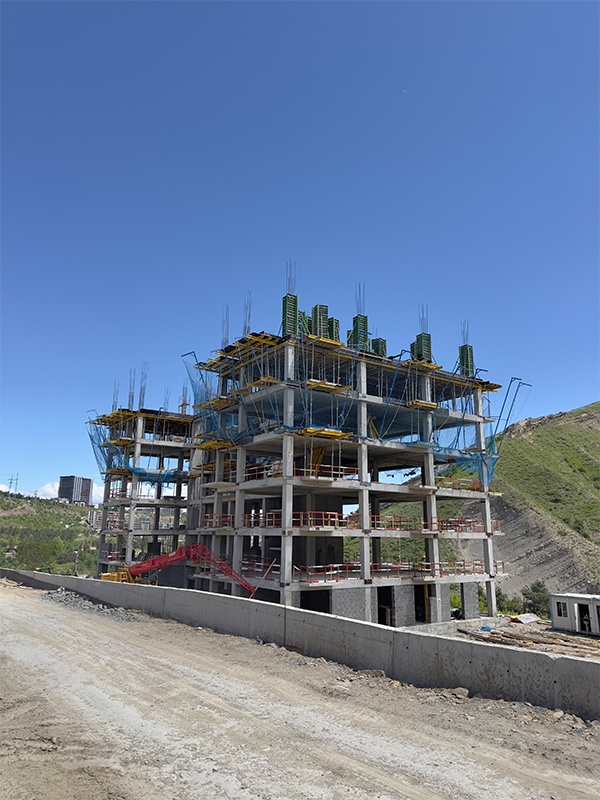

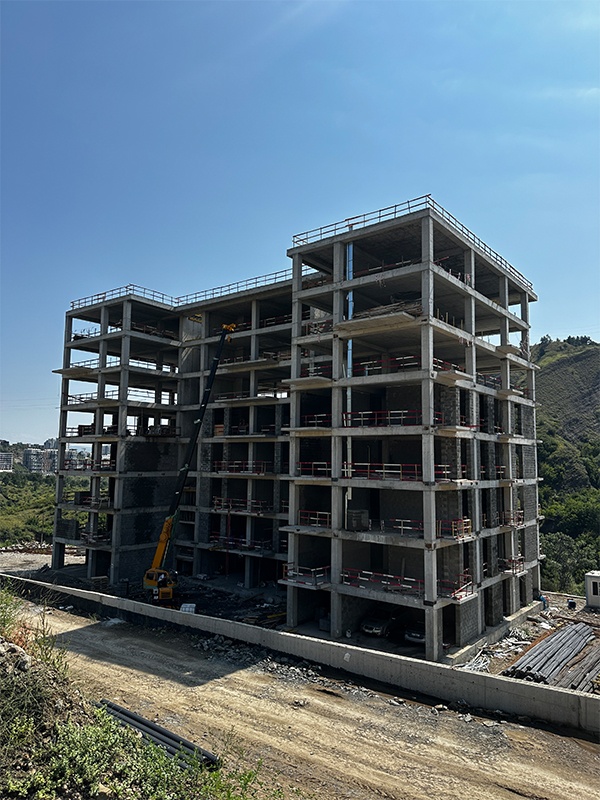

- მიმდინარეობს ბლოკის წყობა: 0.00 (პირველი სართული) +3.30 (მეორე სართული, +6.60 (მესამე სართული) +9.90 (მეოთხე სართული) + 13.20 (მეხუთე სართული) +16.5 (მეექვსე სართული) ნიშნულზე
- პირველ სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 95%
- მეორე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 95%
- მესამე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 85%
- მეოთხე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 85%
- მეხუთე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 85%
- მეექვსე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 10%
- MEP მიმდინარეობს:
1. შახტებში ვენტილაციის ვერტიკალური ჰაერსატარების მონტაჟი - შესრულებულია სამუშაოების 70%
