მშენებლობის პროცესი
ბლოკი B6

1 ფაზის დასრულებამდე დარჩა:

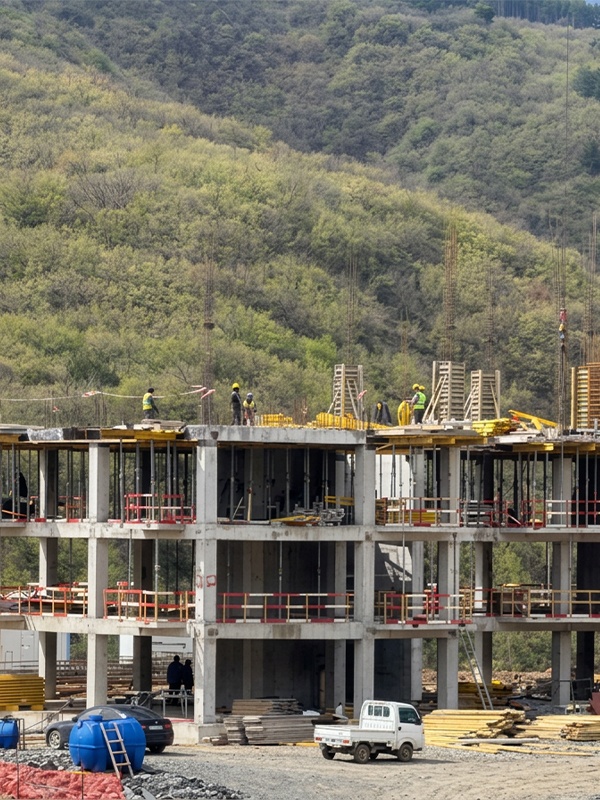

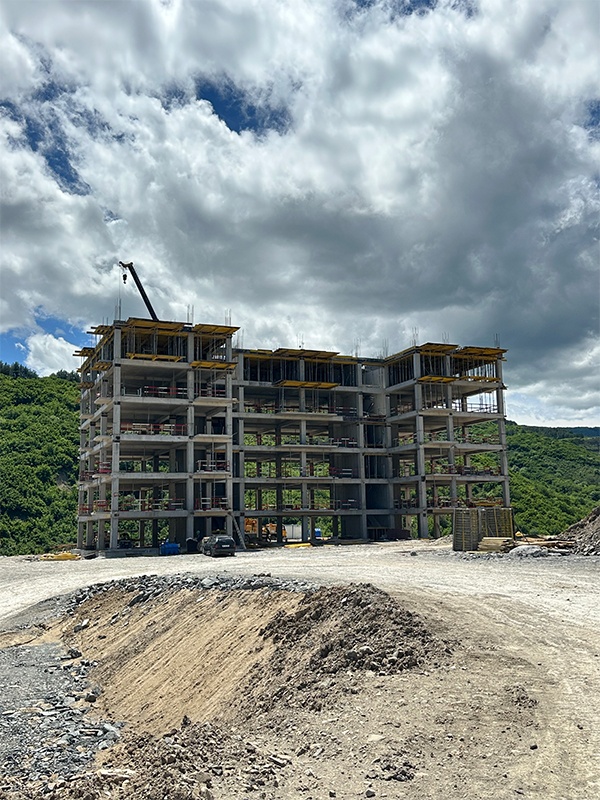

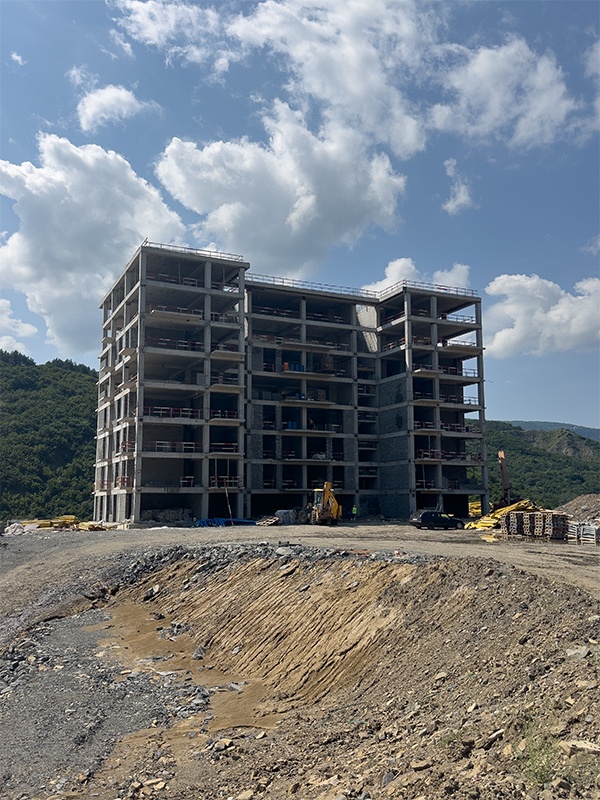

მშენებლობის პროგრესი

15 სექტემბერი 2026
  • მიმდინარეობს ბლოკის წყობა: 0.00 (პირველი სართული), +3.30 (მეორე სართული, +6.60 (მესამე სართული) +9.90 (მეოთხე სართული) +13.20 (მეხუთე სართული) +16.5 (მეექვსე სართული) +19.8 (მეშვიდე სართული) +23.1 (მერვე სართული) ნიშნულებზე
  • პირველ სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 85%
  • მეორე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 85%
  • მესამე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 85%
  • მეოთხე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 85%
  • მეხუთე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 80%
  • მეექვსე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 80%
  • მეშვიდე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 80%
  • მერვე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 50%
  • MEP მიმდინარეობს:
  • 1. შახტებში ვენტილაციის ვერტიკალური ჰაერსატარების მონტაჟი - შესრულებულია სამუშაოების 60%
