მშენებლობის პროცესი
ბლოკი A13

1 ფაზის დასრულებამდე დარჩა:

მშენებლობის პროგრესი

15 სექტემბერი 2026

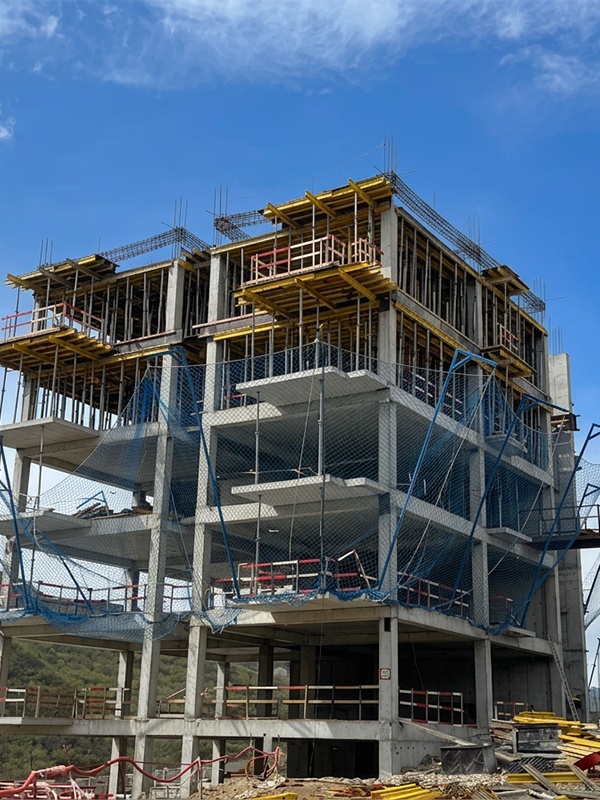

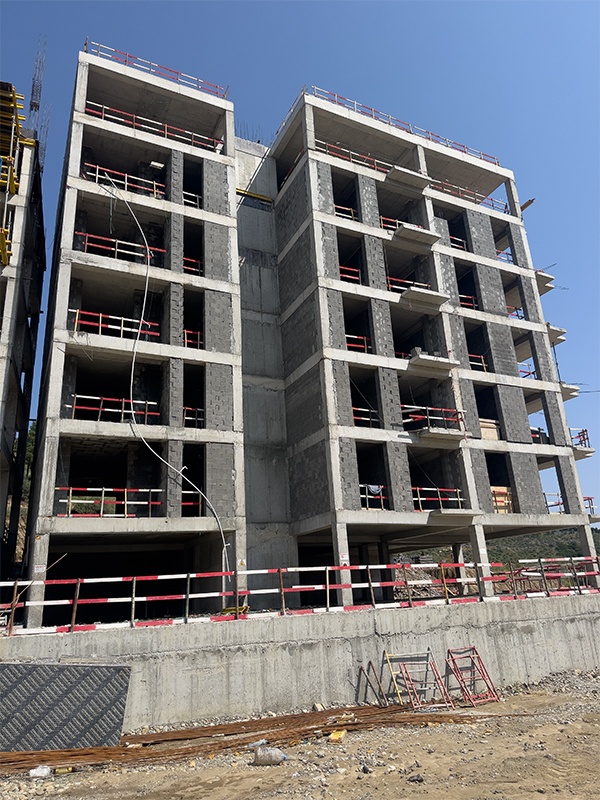

  • მიმდინარეობს ბლოკის წყობა: 0.00 (პირველი სართული) +3.30 (მეორე სართული) +6.60 (მესამე სართული) და +9.90 (მეოთხე სართული) +13.20 (მეხუთე სართული) +16.5 (მეექვსე სართული) ნიშნულებზე
  • პირველ სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 100%
  • მეორე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 100%
  • მესამე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 95%
  • მეოთხე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 95%
  • მეხუთე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 95%
  • მეექვსე სართულზე შესრულებულია ბლოკის წყობის სამუშაოების 95%
  • MEP მიმდინარეობს:
  • 1. შახტებში ვენტილაციის ვერტიკალური ჰაერსატარების მონტაჟის სამუშაოები - შესრულებულია 90%

2. შახტებში ვერტიკალური წყალარინების მილების მონტაჟის სამუშაოები - შესრულებულია 90%
